Jedenaście firm złożyło oferty ws. zaprojektowania i budowy odcinka od drogi wojewódzkiej nr 213 do węzła Łęczyce na S6 – poinformowała we wtorek GDDKiA. To jeden z dwóch fragmentów trasy do elektrowni jądrowej na Pomorzu.

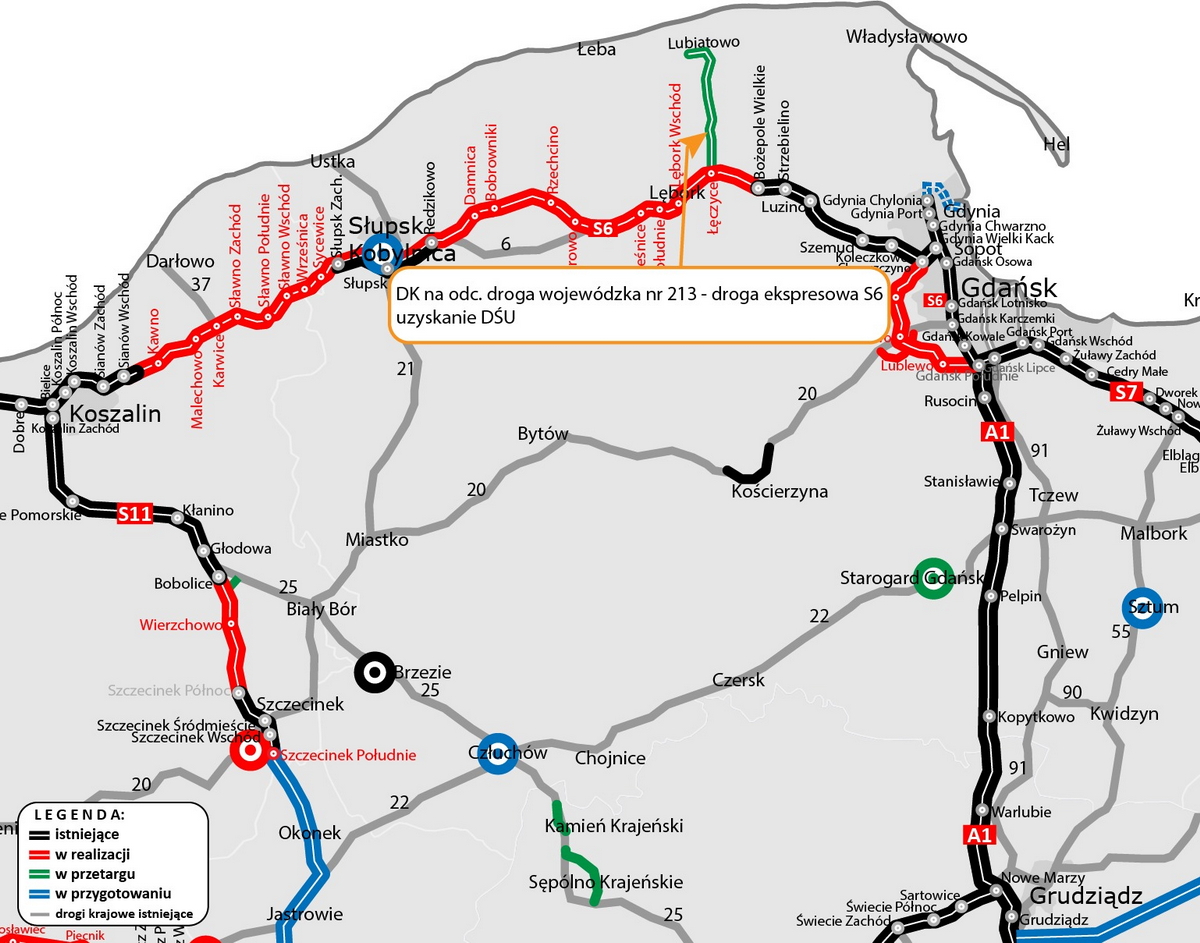

Budowa drogi do elektrowni atomowej na Pomorzu została podzielona na dwa zadania: od Lubiatowa do drogi wojewódzkiej nr 213 (ok. 11 km) oraz od drogi wojewódzkiej nr 213 do węzła Łęczyce na S6 (ok. 15 km). Dodatkowo, w ramach obecnie powstającej S6 na odcinku Leśnice - Bożepole Wielkie, ma zostać wykonany łącznik między drogą powiatową w Łęczycach a drogą ekspresową S6, który skomunikuje nową drogę krajową z węzłem Łęczyce.

Pod koniec 2024 r. GDDKiA otrzymała decyzję środowiskową dla odcinka Lubiatowo – dw 213, a dla odcinka dw 213 - węzeł Łęczyce na S6 stało się to na początku br.

Zespół prasowy GDDKiA przypomniał w przesłanym PAP komunikacie, że przetarg na wyłonienie wykonawcy drogi krajowej do przyszłej elektrowni jądrowej ogłoszono w sierpniu 2024 r.

- Po badaniu i ocenie ofert wyłonimy wykonawcę, który złożył najkorzystniejszą ofertę na realizację odcinka od dw 213 do S6. W przypadku trasy od Lubiatowa do dw 213 komisja przetargowa weryfikuje oferty – podała dyrekcja.

W komunikacie przekazano, że najniższą ofertę na odcinek dw 213 – węzeł Łęczyce na S6 o wartości prawie 200 mln zł została złożona przez firmę Aldesa. Najwyższą, na kwotę blisko 290 mln zł, złożył Intercor. Budżet GDDKiA na realizację tego zadania wynosi 417 855 507,06 zł.

- Głównym kryterium oceny ofert jest cena - 60 proc. Pod uwagę będą brane również pozacenowe kryteria związane z przedłużeniem okresu gwarancji jakości na: obiekty mostowe wraz ich z wyposażeniem (30 proc.), instalacje zasilające i konstrukcje wsporcze (10 proc.) – wskazano w komunikacie.

Podkreślono, że prace projektowe i roboty wraz z uzyskaniem decyzji o?pozwoleniu na użytkowanie mają zostać ukończone w terminie nie dłuższym niż 35?miesięcy od daty zawarcia umowy. Do czasu realizacji robót nie wlicza się okresów zimowych, tj. od 16 grudnia do 15 marca.

- Umowę planujemy podpisać w II kwartale 2025 r., tak by budowa mogła zakończyć się w II kwartale 2028 r. – poinformowała GDDKiA.

Obecna wersja Programu polskiej energetyki jądrowej (PPEJ) z 2020 r. zakłada budowę dwóch elektrowni jądrowych o łącznej mocy 6-9 GW przez należącą w 100 proc. do Skarbu Państwa spółkę Polskie Elektrownie Jądrowe (PEJ) jako inwestora i operatora. Jako partnera dla pierwszej elektrowni poprzedni rząd wskazał konsorcjum Westinghouse-Bechtel. Ma ona powstać w lokalizacji Lubiatowo-Kopalino na Pomorzu. Ministerstwo Klimatu i Środowiska zapowiedziało zaktualizowanie PPEJ jeszcze w tym roku. W programie ma znaleźć się budowa w Polsce SMR-ów.
