Offshore

PGE Baltica, spółka z grupy PGE odpowiedzialna za realizację Programu Offshore, kończy kolejny rok intensywnych działań na rzecz realizacji budowy morskich projektów, w tym Morskiej Farmy Wiatrowej Baltica. Podpisano kluczowe umowy, sfinalizowano kontrakty i wydano decyzje umożliwiające podjęcie kolejnych kroków w realizacji największego jak dotąd w Polsce projektu energetycznego opartego o odnawialne źródła energii.

Budowa Morskiej Farmy Wiatrowej Baltica to strategiczny projekt inwestycyjny Grupy PGE realizowany w partnerstwie z Ørsted. Składają się na nią etapy Baltica 2 i Baltica 3 o łącznej mocy zainstalowanej ok. 2,5 GW. W mijającym roku dla etapu Baltica 2 wybrano dostawcę turbin, morskich stacji transformatorowych, fundamentów i kabli wewnętrznych oraz eksportowych, a także usługę instalacji i podłączenia kabli.

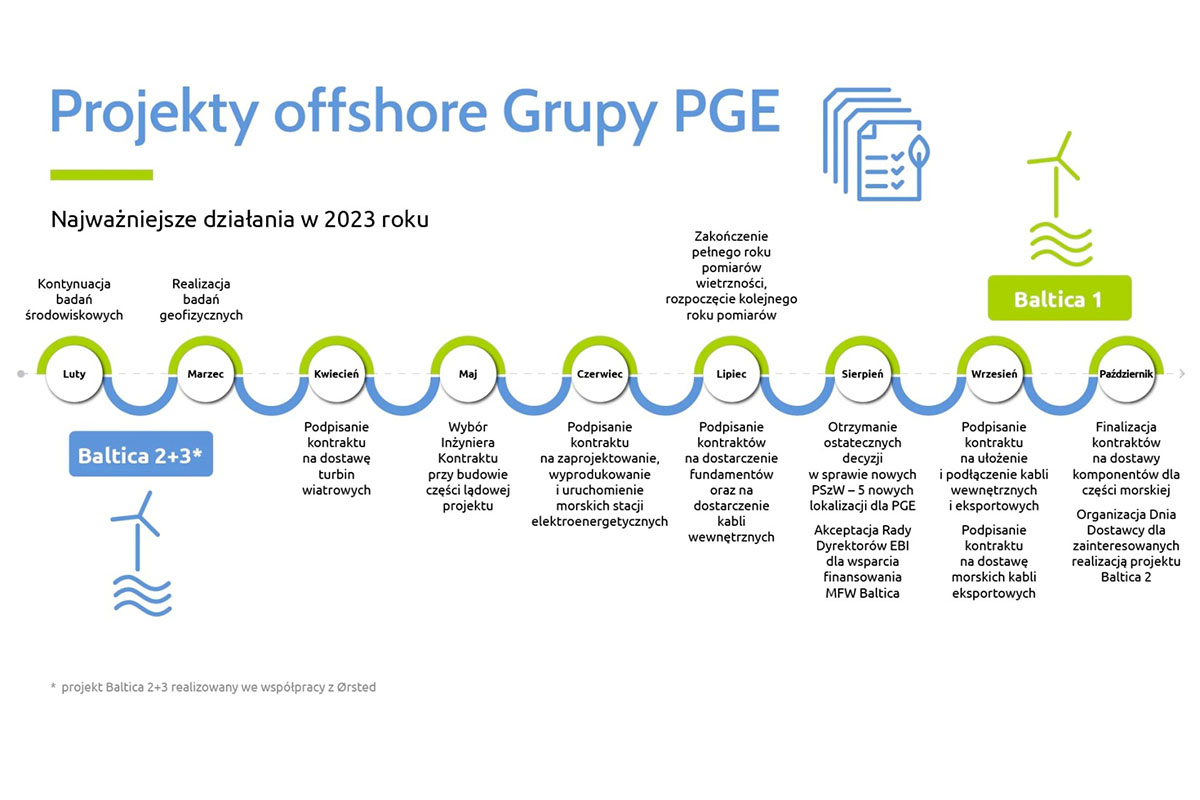

Seria ważnych umów dla projektu Baltica 2

W kwietniu 2023 roku PGE i Ørsted wybrały Siemens Gamesa Renewable Energy jako dostawcę turbin dla Baltica 2. Każda ze 107 zamówionych turbin będzie miała moc 14 MW. Siemens Gamesa odpowiadać będzie także za ich serwisowanie oraz dostawę części zamiennych przez okres pięciu lat od uruchomienia. Podpisana umowa dotyczy dostawy turbin dla projektu o mocy ok. 1,5 GW, która stanowi największą inwestycję realizowaną w polskiej części Morza Bałtyckiego i jedną z największych tego typu na świecie.

Kilka tygodni po wyborze dostawcy turbin, podpisano umowę z konsorcjum firm SEMCO Maritime i PTSC Mechanical & Construction na zaprojektowanie, wyprodukowanie i uruchomienie morskich stacji elektroenergetycznych dla projektu Baltica 2. Będą to cztery stacje, każda z nich wyposażona w dwa transformatory, które będą gromadzić energię elektryczną wytwarzaną przez turbiny wiatrowe przed eksportowaniem jej na ląd.

Zakontraktowano kluczowe komponenty

Kolejnym ważnym krokiem było podpisanie umowy na dostawę fundamentów z konsorcjum firm Navantia i Windar oraz firmą Steelwind. Konsorcjum Navantia-Windar dostarczy 77 monopali, z których największe przekraczają 100 m długości i ważą ponad 2000 ton. Wykorzystane zostaną do instalacji turbin i morskich stacji transformatorowych. Ich produkcja rozpocznie się w 2024 roku. Pozostałe 34 monopale dostarczy Steelwind. Harmonogram zakłada rozpoczęcie produkcji tych fundamentów w drugiej połowie 2025 roku.

Podmorskie kable wewnętrzne wyprodukuje firma Orient Cable (NBO), a eksportowe firmy ZTT i Hellenic Cables. Do ich ułożenia i podłączenia zakontraktowano flotę firmy Boskalis.

Tym samym PGE i Ørsted sfinalizowały w 2023 roku zakontraktowanie wszystkich najważniejszych komponentów dla części morskiej Baltica 2, dodatkowo zabezpieczając także instalację i podłączenie kabli dla tej inwestycji.

PGE i Ørsted planują zakończenie budowy etapu Baltica 2 o mocy ok. 1,5 GW do końca 2027 roku, natomiast etapu Baltica 3 o mocy ok. 1 GW do końca 2029 roku.

Doskonałym podsumowaniem podpisanych dotychczas umów był Dzień Dostawców, który wspólnie zorganizowały PGE i Ørsted. Przedstawiciele przedsiębiorstw z całej Polski i zagranicy zainteresowani włączeniem się w realizację projektu Baltica 2 wzięli udział w zorganizowanym dla nich spotkaniu na PGE Narodowym. Dzień Dostawców był okazją do indywidualnych spotkań z dostawcami komponentów i usług już zakontraktowanych przez PGE i Ørsted.

W wydarzeniu uczestniczyło prawie pół tysiąca uczestników, którzy mieli możliwość wzięcie udziału w prawie 70 biznesowych sesjach networkingowych.

Wsparcie finansowania inwestycji

W sierpniu br. Europejski Bank Inwestycyjny (EIB) wydał wstępną decyzję kredytową dla projektu MFW Baltica. Dla każdego z etapów - Baltica 2 i Baltica 3 - przewidziano po jednej transzy do uruchomienia w formule Project Finance w wysokości 350 mln euro, a także po jednej transzy do uruchomienia w oparciu o gwarancje instytucji finansowych, banków lub agencji kredytów eksportowych, co łącznie daje pakiet o wartości 1,4 mld euro.

Pięć nowych lokalizacji

W tym roku Ministerstwo Infrastruktury wydało kolejne decyzje o udzieleniu pozwoleń na wznoszenie i wykorzystywanie sztucznych wysp, konstrukcji i urządzeń w polskich obszarach morskich dla przedsięwzięć polegających na budowie morskich farm wiatrowych. Ostateczna decyzja dotyczy pięciu pozwoleń dla Grupy PGE, które umożliwią jej wybudowanie w przyszłości kolejnych elektrowni wiatrowych na morzu. Łączna potencjalna moc farm wiatrowych planowanych do budowy na nowych obszarach wynosi ok. 3,9 GW.

Grupie PGE przyznano akweny: 43.E.1 i 44.E.1, zlokalizowane blisko realizowanych już przez PGE projektów morskich farm wiatrowych oraz budowanego portu serwisowego w Ustce; kolejne obszary 60.E.3 i 60.E.4 położone w pobliżu projektów Baltica 1; a także 45.E.1 w sąsiedztwie realizowanych projektów Baltica 2 i Baltica 3, o który PGE wnioskowała wspólnie z Ørsted.

Niezależnie od MFW Baltica Grupa PGE przygotowuje się do budowy projektu Baltica 1 o mocy ok. 0,9 GW. Powstanie około 80 km od polskiego wybrzeża Morza Bałtyckiego, w rejonie Ławicy Środkowej. Projekt ma już m.in. pozwolenie lokalizacyjne i umowę przyłączeniową, a za sobą pierwszy pełny rok badań wietrzności, prądów morskich i zafalowania. Ponadto, w marcu 2023 roku zrealizowano badania geofizyczne, których celem było zobrazowanie dna, obiektów na nim leżących, identyfikacja osadów dennych, a także określenie miejsc, w których może znajdować się życie. Wykonano również zdjęcia sonarowe, które umożliwią rozpoznanie konkretnych obiektów i form geologicznych znajdujących się na dnie. Baltica 1 zostanie uruchomiona po 2030 roku.
