Gaz-System wybrał wykonawców budowy wszystkich elementów lądowych Baltic Pipe w Polsce - poinformowała gazowa spółka w środowym komunikacie.
“Spółka zakończyła postępowania zakupowe na wybór wykonawców prac budowlanych na gazociągu Goleniów-Lwówek, gazociągu łączącym Niechorze-Płoty oraz tłoczni gazu Goleniów, Odolanów i Gustorzyn” - napisano w komunikacie. Wyjaśniono, że wykonawcą pierwszego etapu w gazociągu Goleniów-Lwówek czyli fragmentu Goleniów-Ciecierzyce został Budimex a drugiego etapu: Ciecierzyce-Lwówek została spółka JT S.A.
W postępowaniu zakupowym na budowę gazociągu łączącego (41km) wybrane zostało konsorcjum firm: UAB MT Group (Lider) i PPS Pipeline Systems GmbH. Natomiast w postępowaniu zakupowym na budowę tłoczni wybrane zostały: dla Tłoczni Goleniów: MAX STREICHER S. P. A, dla Tłocznia Odolanów konsorcjum w składzie ATREM S.A. (Lider), JT S.A., PJP MAKRUM S.A., PROJPRZEM Budownictwo Sp. z o.o., a dla Tłoczni Gustorzyn firma MAX STREICHER S. P. A
“Wykonawcy zostali wybrani w wyniku konkurencyjnego postępowania zakupowego. Podstawowe kryteria, którymi zamawiający kierował się podczas wyboru powyższych firm to m.in. wiarygodność i doświadczenie podmiotu przy realizacji podobnych zadań inwestycyjnych oraz wartość finansowa złożonych ofert. Wszyscy wybrani oferenci przeszli pozytywnie audyt Gaz-System obejmujący badanie zdolności do realizacji zadania inwestycyjnego w zakładanym terminie oraz weryfikację dostępnych zasobów technicznych, finansowych i organizacyjnych” - napisano w komunikacie.
Na początku maja tego roku Gaz-System poinformował, że wybrał wykonawcę podmorskiego gazociągu Baltic Pipe. Odcinek ten zbuduje spółka Saipem Limited, która ułoży gazociąg na dnie Morza Bałtyckiego. Prace budowlano - montażowe obejmą także miejsca tzw. lądowania gazociągu, czyli połączenia części podmorskiej z odcinkami lądowymi w Polsce i Danii.
Baltic Pipe to strategiczny projekt, który ma utworzyć nową drogę dostaw gazu ziemnego z Norwegii na rynki duński i polski oraz do użytkowników końcowych w krajach sąsiednich. Gazociąg będzie mógł przesyłać 10 mld m sześc. gazu ziemnego rocznie do Polski oraz 3 mld m sześc. z Polski do Danii.
Uruchomienie gazociągu planowane jest na 1 października 2022 r.

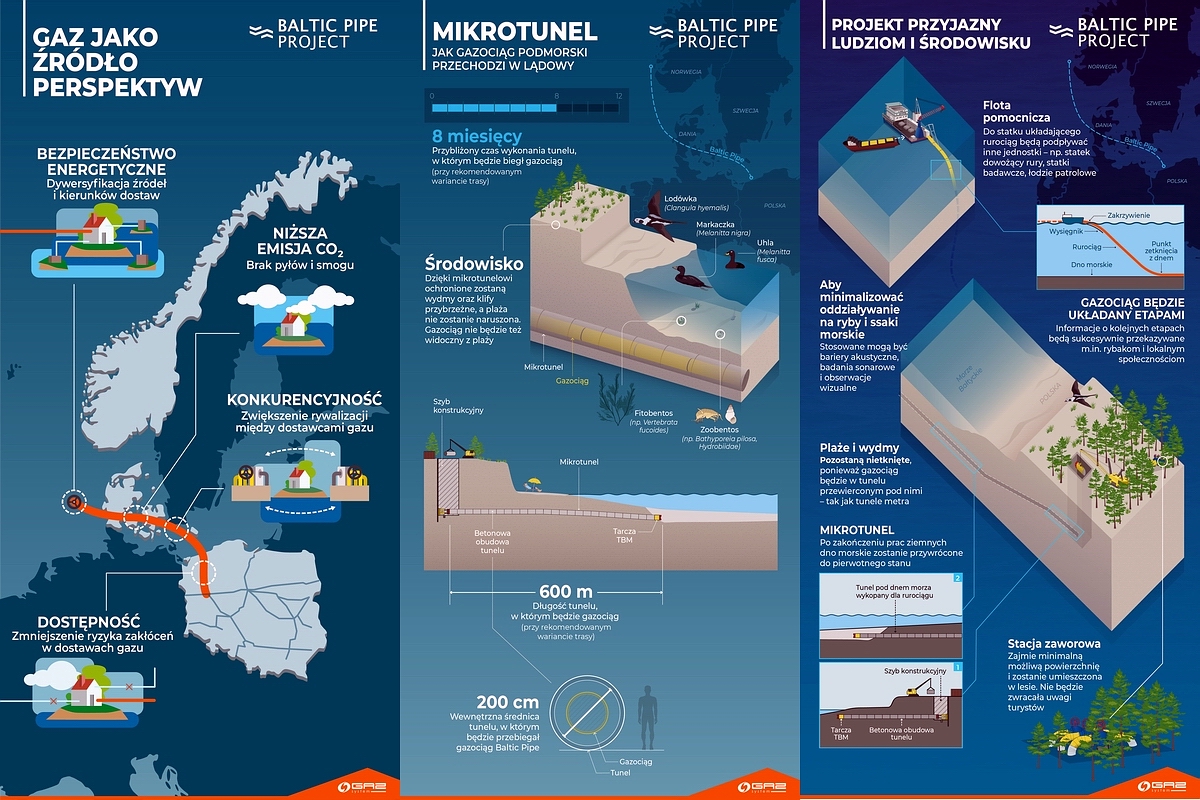

Zdjęcie i infografika: Baltic Pipe Project
PortalMorski.pl nie ponosi odpowiedzialności za treść opinii.
